مراحل الحفر

المرحلة الأولى

تبدأ بوضع الخنزيرة وهي تحديد مساحة الأرض، واخذ المقاسات كما هي في التقرير المساحي.

المرحلة الثانية

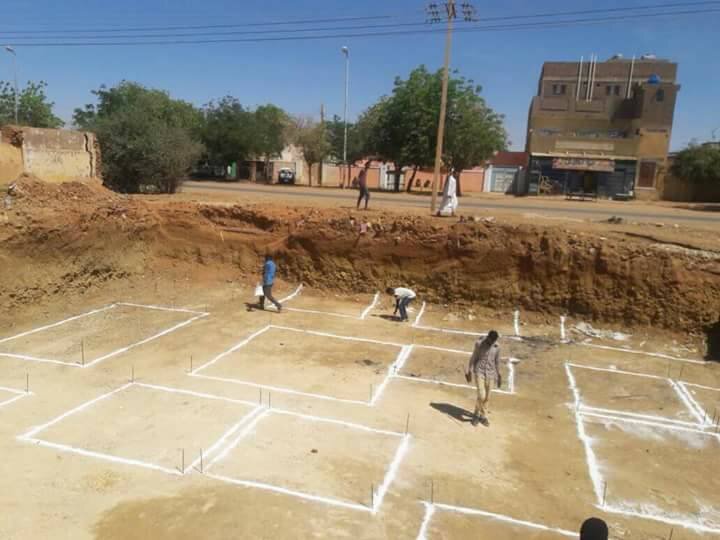

تخطيط القواعد وتحديد مقاساتها بالرمل الأبيض والقواعد نوعان:

النوع الأول: ان تحفر في الارض وتنزل الحديد ثم تصب الخرسانة.

النوع الثاني: عمل صندوق من خشب البليوت وهو الأفضل للقواعد فوق الأرض مباشرة بدون حفر.

مقاسات القواعد تختلف باختلاف كبر مساحة المبنى وصغرها.

المرحلة الثالثة

يأتي بعد ذلك صبه النظافة للقواعد والخزان فقط فلا تدخل البيارة في صبات النظافة لإن صبها يمنع تسرب الماء منها، وصبه النظافة من اجل عزل الحديد عن الأرض (التراب).

المرحلة الرابعة

بناء الخزان بالبلك عرض 20سم حسب مساحة الخزان، ثم تلييس الخزان ثم عمل عازل له بعوازل مخصصة عن طريق شركات او عمالة، ثم وضع التسليح ثم التخشيبة ويفضل أن تكون من خشب (البليوت) حتى لا تلجأ إلى تلييس الخزان مرة أخرى، ولا تنسى إضافة مادة (السيكا) إلى سيارات الصبة أو طلبها من المصنع، أو وضعها في الخلطة إذا كان الصب عن طريق العمالة .

المرحلة الخامسة

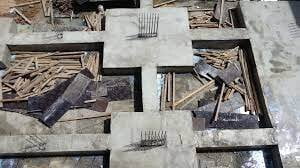

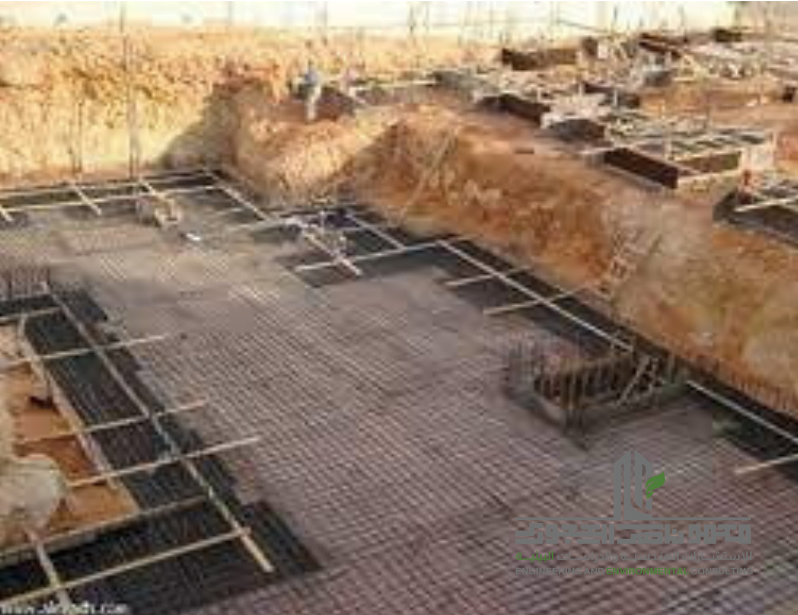

يتم تجهيز القواعد بالتخشيبة (البليوت) أفضل ثم يوضع تسليحها من الحديد وهناك طرق للتسليح منها، إدخال التشريك بشكل صندوقي أي شبك كامل ملتف حول نفسه، ومنها تشبيك دون لف، والأخير لمن يريد يختصر في الحديد، كن حذراً في أن بعض المهندسين يبالغ في مساحات القواعد، وخاصة قواعد السور التي يضعها بعض المهندسين كسلاً مثل قواعد المبنى مع انه لا يوجد عليها حمولة أو مباني.

المرحلة السادسة

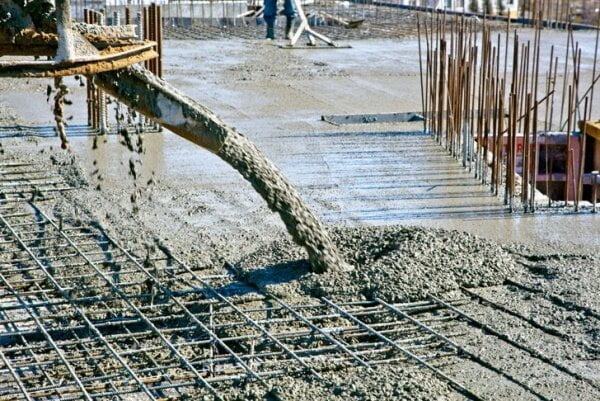

بعد ذلك يتم صب القواعد وذلك باختيارك صبها عن طريق شركات أي (بالمضخة) أو عن طريق العمالة، العمالة أرخص ولكنها ليست ذات جودة عالية

المرحلة السابعة

يتم صب قاعدة دائرية للبيارة بارتفاع لا يقل عن 30 سم الى 40 والأفضل قسمتها من النصف إذا كانت مساحتها كبيرة، ثم يبنى جدار لها من جميع الجوانب وتكون الجوانب المحيطة بالفيلا مسكرة تماماً، والجدار الذي من جهة الشارع به فتحات بين البناء حتى يسهل خروج المياه، ثم يخشب سقف البيارة ويصب مع القواعد أو بعدها، وبما أن الحديث عن البيارة فهناك عمالة متخصصة تنفس البيارة وتضع فيها الملح والفحم من اجل تسهيل تصريف المياه منها مستقبلاً.

المرحلة الثامنة

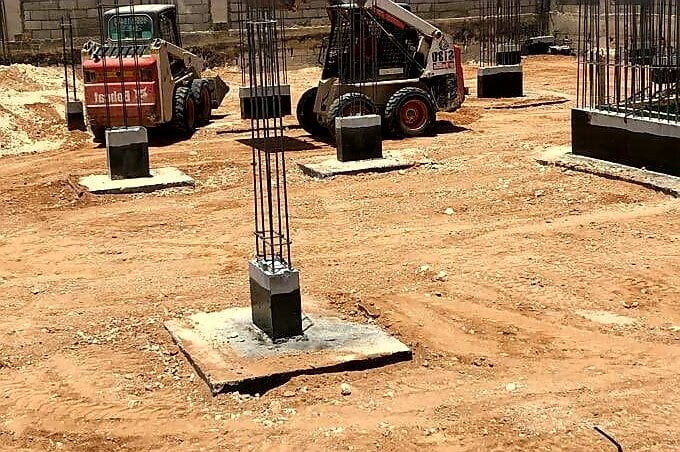

بعد فك خشب القواعد يتم رفع الأرقاب لربطها بالميده، والأرقاب حسب ارتفاع أو انخفاض المبنى حسب الطلب والتخطيط.

المرحلة التاسعة

بعد ذلك من يريد عزل القواعد والرقاب بمادة القار السائلة وهو نوعان حار وبارد، وفائدة ذلك هو عدم تأكل الصبة بسبب التربة أو تسرب المياه والأملاح، ويتم ذلك عن طريق مؤسسات متخصصة أو عمالة.

المرحلة العاشرة

ثم يأتي بعد ذلك الدفان الاولي للقواعد والأرقاب، والدفان أنواع أفضلها الرمل وأقواها، واحذر ان تدفن بالحصى الكبير جداً فهذا يحدث هضوب بعد ذلك في المبنى، ومن انواع الدفان التراب المخلوط بالحصى الصغير المتفتت.

موضوعات ذات صلة

  • رخص السكن الجماعي للأفراد

    ما هو السكن الجماعي ؟ هو أي سكن يسكن فيه 20 شخص فأكثر بشكل جماعي لا تربطهم صلة بين بعضهم البعض  أيًا كانت فترة اقامتهم سواءً كانوا ذكوراً أو إناثاً. حيث أن رخصة السكن الجماعي للأفراد تمكّن المنشآت من توضيح معلومات السكن الجماعي للعاملين لديها، وتعمل على التأكد من توفير بيئة سكنية مناسبة لهم بما…

  • التصريح البيئي

    يتيح المركز الوطني للرقابة على الالتزام البيئي في المملكة العربية السعودية الكثير من الخدمات لجميع المواطنين الكترونياً من خلال موقعها الالكتروني ومن ضمن الخدمات المقدمة من المركز الوطني للرقابة على الالتزام البيئي خدمة إصدار تصاريح بيئية حيث يمكن لجميع المستفيدين الدخول بسهولة على منصة المركز الوطني للرقابة على الالتزام البيئي وتقديم طلب الكتروني للخدمة وذلك…

  • الرفع المساحي السعودية.

    الرفع المساحي السعودية هو الأعمال الميدانية التي يقدمها المكتب الهندسي، على قطعة الأرض المخصصة للبناء،  وتشمل أعمال الرفع  القياس،  والتصوير، وتحديد أبعاد الأرض،  وكل اتجاهاتها،  والمجاورات لها، واحداثياتها وكل ذلك بغرض اصدار قرار مساحي لقطعة الأرض. وأوضح الأمين العام للهيئة السعودية  للمهندسين  المهندس فرحان بن  حبيتر  الشمري،  أن كافة مكاتب الرفع المساحية  المعتمدة والمسجلة لدى…

  • افضل مكتب هندسي في الرياض

    افضل مكتب هندسي في الرياض أفضل مكتب هندسي في الرياض يقدم خدمات استشارات هندسية متكاملة وتشمل أعمال الإشراف و التخطيط والتصميم والتراخيص والتنفيذ وغير هذا من الأنشطة ذات العلاقة بالعمل الهندسي ويعرض مكتب محمد ناصر الحجوري أفضل الخدمات بأسعار تنافسية . في هذا المقال سنتعرف على افضل مكتب هندسي في الرياض كما سنوضح لكم أهم…

  • كيفية تـنـزيل الحفر

    ما الهدف من الحفر؟ إن الهدف من القيام بعملية الحفر هو من أجل الوصول إلى التربة الصالحة للتأسيس، وهي التربة القادرة على تحمل وزن المبنى وكل الأحمال التي تقع على هذا المبنى، ومن أجل توفير إرساء للمبنى، وأخيراً من أجل حماية أساسات المبنى من العوامل الجوية وتسربات المياه. نصائح مهمة قبل البدء بأعمال الحفريات خدمات…

  • اختيار المكتب الهندسي المصمم و المشرف

    عند اختيار مكتب هندسي ابتعد كل البعد عن النصائح الغير دقيقة من الناس و المجاملات الاجتماعية و عن سمعة المكتب سواء كانت كبيرة أو صغيرة و أجعل مقياس اختيارك للمكتب بناء على ارتياحك لأسلوب و درجة تمكن المعماري من تخصصه. عند توجهك لاختيار المكتب الهندسي تأكد من مقابلتك و تحدثك مع نفس المعماري الذي سوف…
